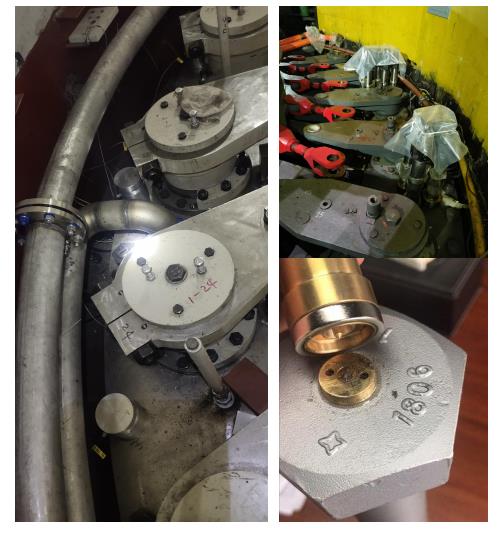

整个系统主要由:超声应力主机、信号扩展器、电 力载波模块、贴片超声传感器、磁吸触头、温度传感器、 开关电源(24vDC)、交流电源(220vAC)、网络交换机、 局域网服务器、软件系统、现场控制柜及各类线缆 。 其中:核心为主机,每个主机只有一个测量通道。为了 实现通道扩展和接线便利,引入信号扩展器,每个信号 扩展器包含了10路超声传感器接入通路和10路高精度温 度采集通道。主机、通信号扩展器、OFC和开关电源安装 在现场电控柜;局域网服务器布控在主控室,局域网服 务器上安装软件系统。在每个被测螺栓上安装有贴片式 超声传感器。
监测结果

监测周期内水轮机从无水到充水,直至并网发电运行,整个过程顶盖螺栓预紧力呈现递增趋势.数据完整和日志吻合。温 度从16℃升至27℃,预紧力均值未发生明显偏移,温度补偿合理有效。
